降低污水提标改造工期运营成本技术

发布时间:2021-9-25 8:01:54  中国污水处理工程网

申请日2020.09.17

公开(公告)日2021.03.09

IPC分类号C02F9/14; G06Q10/04; G06Q50/26

摘要

本申请涉及一种降低污水提标改造工期运营成本的方法,属于污水提标改造工程领域,包括以下步骤:新建应急处理区,通过应急处理工艺处理污水;对二级处理单元进行改造;将应急处理区出水接入改造后的二级处理单元,通过优化处理工艺处理污水。本申请提供的降低污水提标改造工期运营成本的方法能够有效降低污水提标改造工期内的运营成本。


权利要求书

1.一种降低污水提标改造工期运营成本的方法,其特征在于,包括以下步骤:

步骤S1:新建应急处理区,通过应急处理工艺处理污水;

步骤S2:对二级处理单元进行改造;

步骤S3:将应急处理区出水接入改造后的二级处理单元,通过优化处理工艺处理污水。

2.根据权利要求1所述的降低污水提标改造工期运营成本的方法,其特征在于,步骤S2包括以下步骤:

步骤S2-1:通过对应急处理区处理后的水质进行化验或计算校核的方法判断二级处理单元需优先改造的部分;

步骤S2-2:对二级处理单元需优先改造的部分进行改造。

3.根据权利要求1所述的降低污水提标改造工期运营成本的方法,其特征在于,在步骤S3中,通过敷设临时超越水管将应急处理区和改造后的二级处理单元接入优化处理工艺,通过布设永临结合电缆为改造后的二级处理单元供电。

4.根据权利要求3所述的降低污水提标改造工期运营成本的方法,其特征在于,在敷设临时超越水管前将临时超越水管路径上的地下正式工艺水管敷设并回填。

5.根据权利要求3所述的降低污水提标改造工期运营成本的方法,其特征在于,在敷设临时超越水管时,对需切换管路的部位预先采用法兰连接,在切换水管时在切换处使用盲板与法兰连接封闭。

6.根据权利要求3所述的降低污水提标改造工期运营成本的方法,其特征在于,永临结合电缆包括临时电缆和正式电缆,当电缆正式路由穿越主干道路影响市政道路工序或因厂区空间狭窄无施工面时,布设临时电缆;当电缆正式路由具备施工条件时,布设正式电缆。

7.根据权利要求6所述的降低污水提标改造工期运营成本的方法,其特征在于,所述永临结合电缆的长度取决于电缆临时路由和电缆正式路由的较长者,布设的临时电缆与设计的正式电缆为一一对应关系,永临结合电缆在正式处理工艺运行前移至电缆正式路由。

8.根据权利要求1所述的降低污水提标改造工期运营成本的方法,其特征在于,还包括:

步骤S4:新建污水深度处理单元并通过正式处理工艺处理污水。

9.根据权利要求8所述的降低污水提标改造工期运营成本的方法,其特征在于,新建污水深度处理单元与二级处理单元改造同时进行。

说明书

一种降低污水提标改造工期运营成本的方法

技术领域

本申请涉及污水提标改造工程领域,尤其涉及一种降低污水提标改造工期运营成本的方法。

背景技术

随着我国城镇化水平不断提高,城镇的规模、人口也不断增长。为了满足城镇居民对环境质量的要求,除了需要新建污水处理厂外,对于已建成的污水处理厂也要根据城市功能区划和服务人口的变化进行提标改造。根据国家政策,城镇污水处理厂出水排入国家和省确定的重点流域及湖泊、水库等封闭、半封闭水域时执行一级A的标准。

目前,将排放标准由二级提升为一级A的主流的提标改造工艺是对二级处理设施进行改造和更新,新增深度处理设施,附图1为改造后的正式处理工艺流程。然而,位于市区中心地带的污水处理厂,承担着中心区大量的污水处理工作,污水处理厂基本无法进行停产甚至减产改造。城区不少污水处理厂周围没有大块可用地作为提标改造工程用地,且现有构筑物用地面积紧张,要新建深度处理设施需拆除部分原工艺构筑物。为了尽早发挥工程效益,解决污水处理厂截留区域的环境问题,保证提标改造期间污水排放标准不降,提标改造思路是:在全厂不停产的基础上,在附近新建设面积较小的应急处理区,待应急处理区建好后,污水由应急区通过加大投药量的方式进行处理以达到原污水排放标准,然后原厂区停产改造,同时进行二级处理设施改造和拆除原构筑物新建深度处理设施,待全部施工完成后厂区污水由改造后的二级处理设施和新建的深度处理设施处理,应急区作为应急使用或处理反冲洗废水用。

针对上述中的相关技术,发明人认为应急处理区处理污水能力弱,在整个施工期间大量投药存在运营成本高的缺陷。

发明内容

为了改善相关技术中污水提标改造工期内大量投药运营成本高的问题,本申请提供一种降低污水提标改造工期内运营成本的方法。

本申请提供的一种降低污水提标改造工期内运营成本的方法采用如下的技术方案:

一种降低污水提标改造工期内运营成本的方法,包括以下步骤:

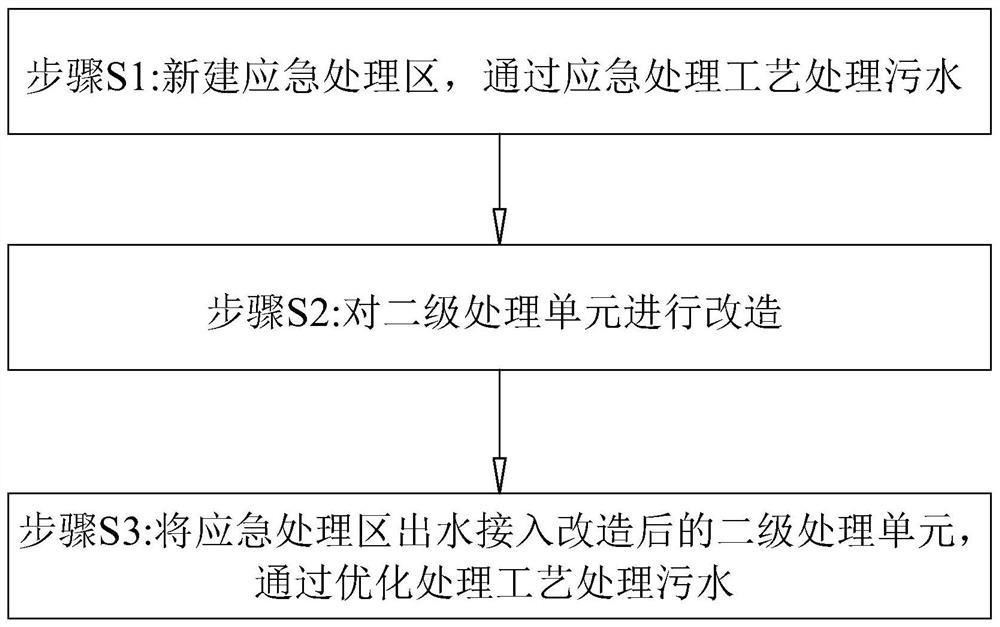

步骤S1:新建应急处理区,通过应急处理工艺处理污水;

步骤S2:对二级处理单元进行改造;

步骤S3:将应急处理区出水接入改造后的二级处理单元,通过优化处理工艺处理污水。

通过采用上述技术方案,通过新建应急处理区并对二级处理单元进行改造,然后通过应急处理区和改造后的二级处理单元进行污水处理,能够减少药剂的使用量,降低提标改造工期内的运营成本。

进一步的,步骤S2包括以下步骤:

步骤S2-1:通过对应急处理区处理后的水质进行化验或计算校核的方法判断二级处理单元需优先改造的部分;

步骤S2-2:对二级处理单元需优先改造的部分进行改造。

通过采用上述技术方案,能够确定二级处理单元需优先进行改造的部分,以便使改造后的二级处理单元提前投入使用。

进一步的,在步骤S3中,通过敷设临时超越水管将应急处理区和改造后的二级处理单元接入优化处理工艺,通过布设永临结合电缆为改造后的二级处理单元供电。

通过采用上述技术方案,可以将应急处理区和改造后的二级处理单元接入优化处理工艺进行污水处理。

进一步的,在敷设临时超越水管前将临时超越水管路径上的地下正式工艺水管敷设并回填。

通过采用上述技术方案,能够对施工流程进行合理排布,提高工程推进效率。

进一步的,在敷设临时超越水管时,对需切换管路的部位进行预先采用法兰连接,在切换水管时在切换处使用盲板与法兰连接封闭。

通过采用上述技术方案,在优化处理工艺向正式处理工艺切换时能够缩短停水时间。

进一步的,永临结合电缆包括临时电缆和正式电缆,当电缆正式路由穿越主干道路影响市政道路工序或因厂区空间狭窄无施工面时,布设临时电缆;当电缆正式路由具备施工条件时,布设正式电缆。

通过采用上述技术方案,能够避免单独布设临时电缆所造成的成本增加。

进一步的,所述永临结合电缆的长度取决于电缆临时路由和电缆正式路由的较长者,布设的临时电缆与设计的正式电缆为一一对应关系,永临结合电缆在正式处理工艺运行前移至电缆正式路由。

通过采用上述技术方案,永临结合电缆能够满足优化处理工艺和正式处理工艺的应用需求。

进一步的,降低污水提标改造工期运营成本的方法还包括:

步骤S4:新建污水深度处理单元并通过正式处理工艺处理污水。

通过采用上述技术方案,当污水深度处理单元竣工后可通过正式处理工艺处理污水,满足更高的污水排放标准。

进一步的,新建污水深度处理单元与二级处理单元改造同时进行。

通过采用上述技术方案,可提高施工效率,缩短工期。

综上所述,本申请包括以下至少一种有益技术效果:

1.通过将改造后的二级处理单元提前投入使用并结合应急处理区共同处理污水,能在保障污水出水水质的前提下大幅降低工期差时间段内的药剂投加量,降低运营费用;

2.通过设置永临结合电缆为二级处理单元供电,优化了临时电缆线路,启用电缆正式路由时只需截断多余的临时电缆并重新压接布设,能明显降低因单独敷设临时电缆带来的成本增加;

3.在敷设临时超越水管时,对需切换管路的部位进行预先采用法兰连接,减少了管路切换时的停水时间。

(发明人:干杰军;李直;陈炬元;张皓天;侯鹏飞;王振)
